Produção de hidrogênio reduzirá o curtailment em parque solar holandês

Share

Da pv magazine Global

A construção do maior projeto da Holanda destinado à produção de hidrogênio totalmente verde já começou.

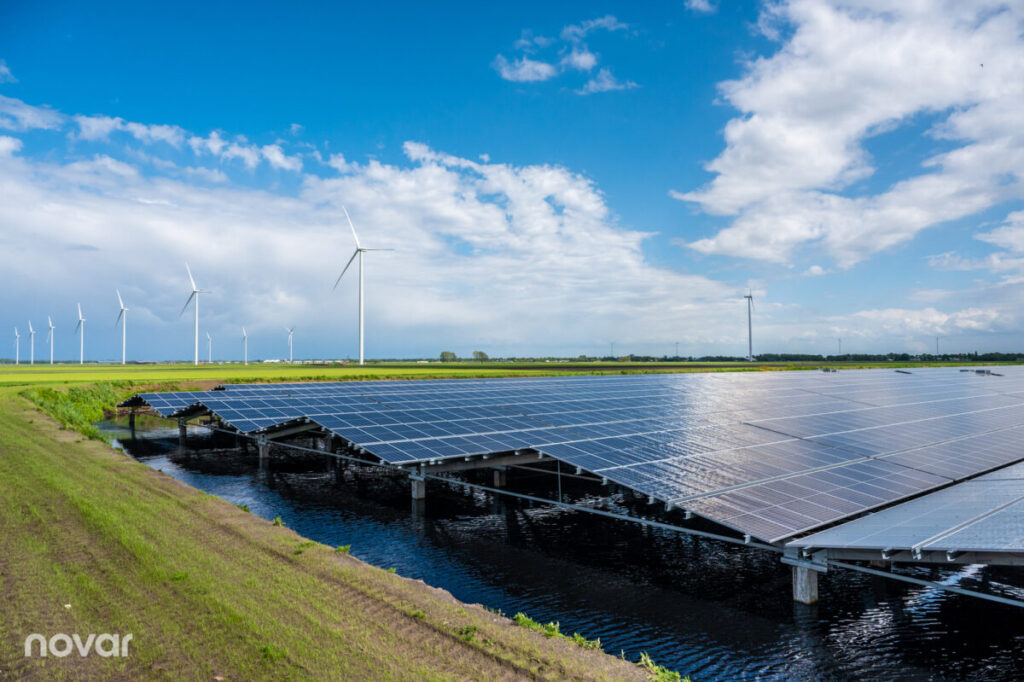

O projeto H2 Hollandia, localizado na província de Drenthe, conectará um eletrolisador de 5 MW ao parque solar Vloeivelden Hollandia, de 115 MW, inaugurado em 2021. Quando estiver em operação, espera-se que o sistema produza aproximadamente 300.000 kg de hidrogênio verde por ano a partir de energia solar.

As empresas holandesas de desenvolvimento Novar e Avitec lideram o projeto com o apoio de um consórcio de fornecedores holandeses de engenharia e tecnologia, incluindo a Plug Power, a Resato Hydrogen Technology, a Van Halteren Technologies e a Summit Renewable Projects, responsáveis ​​pela instalação. A empresa holandesa de energias renováveis ​​Repowered cuida do controle e otimização do sistema, enquanto a parceira de serviços de energia verde Klaer é responsável pela operação e manutenção do sistema.

O projeto H2 Hollandia atingiu o fechamento financeiro em outubro. Ele está sendo financiado por uma combinação de apoio da Novar e da Avitec, subsídios nacionais e regionais e respaldo do Rabobank, com sede em Utrecht, que forneceu financiamento por meio de uma estrutura de empréstimo sob medida.

Jeroen Jansen, líder da equipe de consultoria da Repowered, disse à pv magazine que a combinação de financiamento e a garantia de um comprador para todo o hidrogênio produzido foram os fatores-chave para o fechamento financeiro do projeto. Embora o nome do comprador ainda não tenha sido divulgado publicamente, Jansen afirmou que o hidrogênio será usado regionalmente, e o comprador carregará o hidrogênio em caminhões-tanque de alta pressão, conhecidos como tubetrailers, para transporte até os usuários finais envolvidos em áreas como aplicações de mobilidade local.

Jansen explicou que a ligação ao parque solar Vloeivelden Hollandia traz benefícios tanto para as instalações de hidrogênio quanto para as de energia solar. A conexão do eletrolisador à rede elétrica, por meio da conexão já existente do parque solar, gerou economia nos custos do projeto, enquanto o uso do eletrolisador permitirá que o parque solar utilize energia atualmente não aproveitada.

“Atualmente, o parque solar tem uma capacidade de conexão à rede de 70 MVA, mas o parque em si tem 115 MW, então há alguma restrição de geração”, explicou Jansen. “Com o eletrolisador, basicamente evitamos 50% dessa restrição, que será usada para produzir hidrogênio. Claro, ele não funciona apenas com a energia proveniente da restrição – funciona em parte com energia proveniente da restrição e em parte com energia solar convencional – mas isso permite que o projeto solar utilize mais energia, o que é bom do ponto de vista da sustentabilidade e para o seu modelo de negócios.”

A diferença de tamanho entre o eletrolisador e o parque solar garantirá que o eletrolisador possa produzir em plena capacidade diariamente, acrescentou Jensen. “Durante o dia, quando o sol está brilhando, o sistema pode produzir uma carga estável porque está na parte inferior do perfil de produção solar”, explicou ele.

Jansen também disse à pv magazine que a perspectiva para a construção de usinas de hidrogênio próximas a projetos de energia solar ou eólica na Holanda é promissora. “Se houver uma empresa industrial que necessite de hidrogênio, ou um centro de mobilidade que queira se instalar junto a uma usina de hidrogênio, esses projetos podem ser limitados pelas tarifas e custos da rede elétrica”, afirmou. “Ter energias renováveis ​​no local é preferível quando se consideram esses custos na Holanda, principalmente porque se espera que eles aumentem nos próximos anos.”

A H2 Hollandia deverá entrar na fase de testes e comissionamento no primeiro semestre do próximo ano e a previsão é de que comece a produzir hidrogênio em algum momento do próximo verão.

Em agosto, os Países Baixos concederam € 700 milhões (US$ 820,5 milhões) a 11 empresas em sua segunda rodada de subsídios para projetos de hidrogênio em larga escala. Os projetos contemplados têm uma capacidade combinada de eletrolisadores de cerca de 600 MW.

Recentemente, a Novar estabeleceu sua própria conexão à rede elétrica no local de um projeto que se tornará o maior parque solar da Holanda. Essa conexão permite que a empresa atue como sua própria operadora de sistema de distribuição, conectando-se diretamente à rede de alta tensão

Este conteúdo é protegido por direitos autorais e não pode ser reutilizado. Se você deseja cooperar conosco e gostaria de reutilizar parte de nosso conteúdo, por favor entre em contato com: editors@pv-magazine.com.
